? ? ? 2020年1月15日集团公司福清303大修正式拉开序幕,,,大修首日晚22:04分,,,第二块闸板(3CFIOO4BU)顺遂就位闸板槽,,,1月16日早上6::30分B列鼔网腔室液位已降至5.63m,,,鼔网中轴平台清淤和装置照明具备条件,,,阻止至17日水已排干,,,确认密封性优异。。

? 凡事预则立,,,不预则废。。变的是历程,,,稳固的是质量与清静。。
? 2020年1月14日,,,工包交接完成、工用具准备完成;;
? 2020年1月15日,,,13:50分取票完成,,,事情认真人召开工前会;;
? 2020年1月15日,,,14:55分完成钢格栅盖板吊装;;
? 2020年1月15日,,,15:29分举行吊笼吊装潜水员下水清淤;;
? 2020年1月15日,,,19:03分完成闸板槽清淤事情;;
? 2020年1月15日,,,20:30分低潮到来精准实现在低潮位涨潮阶段最先吊入的目的;;
? 2020年1月15日,,,21:25分精准吊入第一块闸板(3CFIOO2BU);;

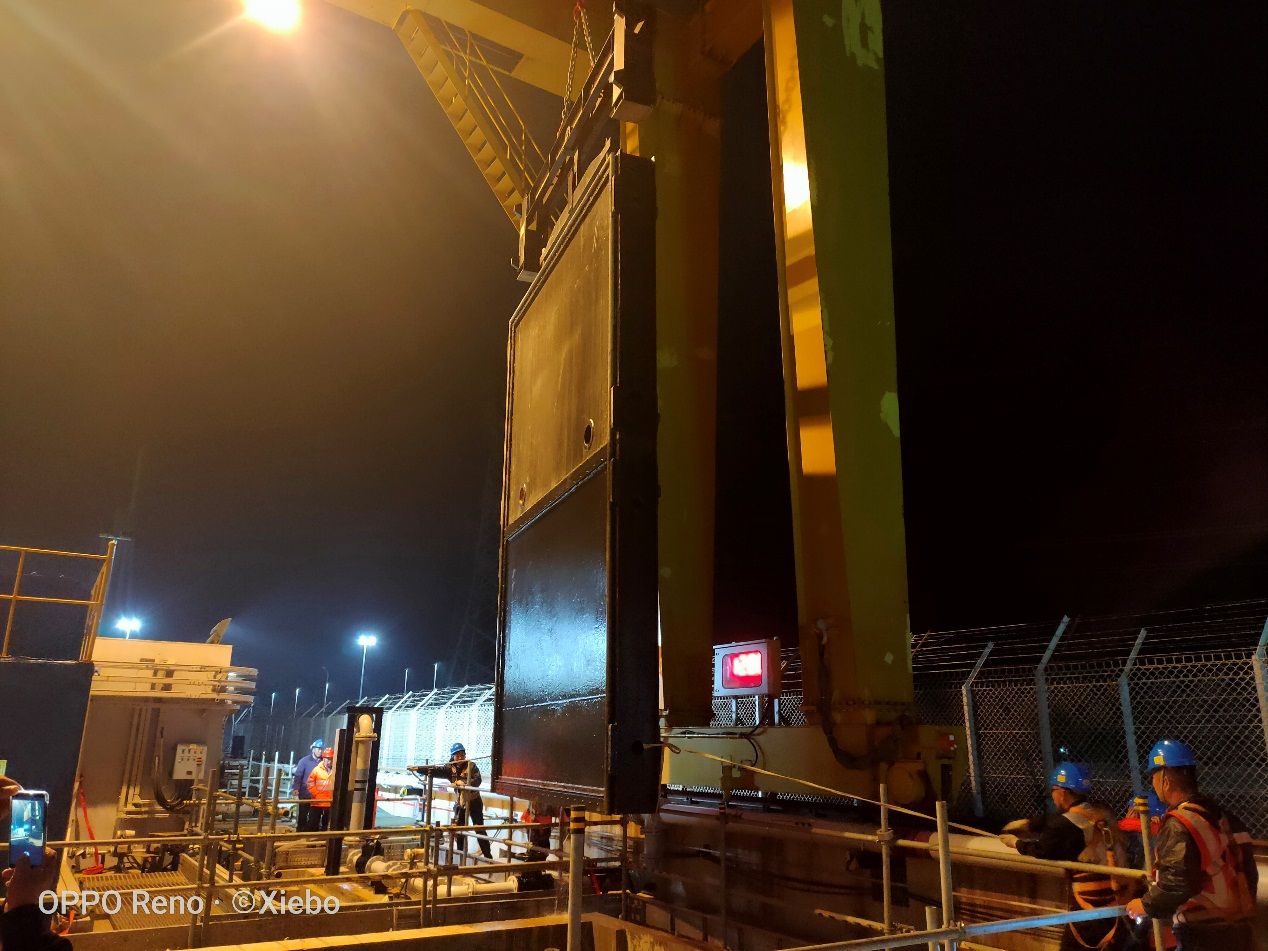

? 2020年1月15日,,,22:04分精准吊入第二块闸板(3CFIOO4BU);;
……
福清303大修正在清静、稳步、高效的开展,,,PX水闸门吊装只是我们集团公司起重项目部重大吊装事情的第一步,,,我们有信心在后续的大修事情中保清静、守质量、创业绩,,,为此我们将尽自己最大起劲完本钱次大修目的。。
